加压奋进|芒哈图正式加入500千伏主网“大家庭”

  12月12日,随着500千伏乌芒二线成功送电,在华北网调的大力支持和内蒙古电力集团的统筹安排下,经过内蒙古电力集团鄂尔多斯供电公司、乌海超高压供电公司、内蒙古电力调控公司、内蒙古送变电有限责任公司等各参建单位的协同联动、共同努力,芒哈图500千伏输变电工程启动工作顺利完成,正式加入500千伏主网“大家庭”。

  该工程的投运,

  • 可满足地区新增负荷的供电需求,提高区域电网的供电能力,完善鄂尔多斯南部地区电网结构,
  • 是打通内蒙古电网西电东送第三条通道的重要组成部分,将内蒙古电网500千伏主网架向南进一步延伸,
  • 加强内蒙古电网西南区域的电气联系,为远期“五横六纵”网架结构打下基础,有利于地区电网进一步发展。

  芒哈图500千伏输变电工程于今年6月开工,有效建设工期仅4个月,较同类型项目大幅缩短。面对超常规、超历史的建设任务,鄂尔多斯供电公司发挥专业协调能力,主动对接上级部门,为工程建设提速增效。精密协调设计、物资和施工时间节点,派专人进驻设备生产厂家督促物资进度。主动自我加压,开展“9·30”攻坚计划,实施领导包片帮扶机制,分片包干各区域项目,举全公司之力推进项目竣工。“一般问题不过夜,重大问题不过周”加强与市、旗两级政府沟通协调,充分发挥电网建设专班作用,落实“双首长”制,企地合力推动电网工程建设。选派业务骨干驻守施工现场,强化专业管理和现场管控,在保障安全质量的前提下,不断优化、调整施工方案、作业工序,合理调配各项资源,确保现场施工人员、机械、设备“火力全开”。

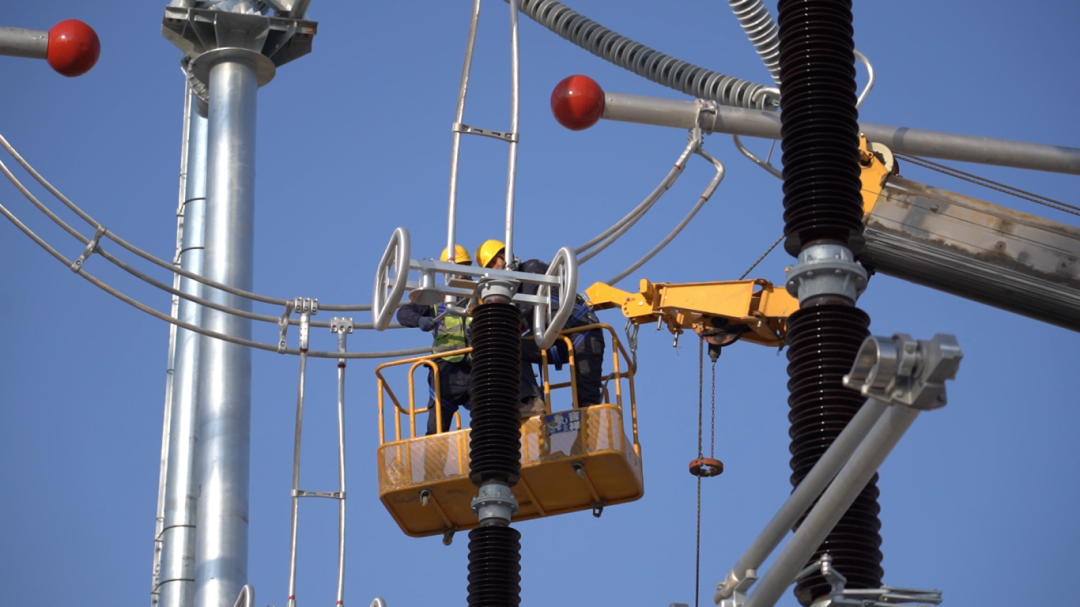

  500千伏芒哈图输变电工程验收启动作为乌海超高压供电公司年度新站投运任务的收官之战,该公司超前谋划、全面部署,坚持精益求精的管理原则,严格管控质量与细节,科学有序组织启动投运,采用“以干代培”的方式全过程介入芒哈图在建输变电工程,扎实开展启动前的安装、调试、验收工作,确保输变电工程按期投运,实现“零缺陷”投产目标。

  今年以来,乌海超高压供电公司主动担当集团公司清洁能源发展主战场重任,城川、双井、芒哈图500千伏变电站的相继建成投运,标志着该公司同一年度500千伏变电站投产数量规模创历史新高,进一步优化了500千伏主网架,地区清洁能源的汇集外送能力得到进一步增强。作者:赵鑫川 陈铎



编辑:王新国

内蒙古新闻网版权与免责声明:

①凡本网注明“来源:内蒙古新闻网”的所有作品,版权均属于内蒙古新闻网,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:内蒙古新闻网”。违反上述声明者,本网将追究其相关法律责任。

②凡本网注明“来源:XXX(非内蒙古新闻网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

③如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。
