110千伏玉营II线 玉湖线相继送电投运

  10月12日22时09分,内蒙古电力集团呼和浩特供电公司调度管理处调度班相继对110kV玉营II线、玉湖线开展送电工作。整个过程操作环节多、配合要求高,每一步均需要对电网运行情况牢牢掌握,预想到可能发生的情况并实施对应的应对措施。该项启动工程于10月13日21时32分全部结束,标志着市区南部商业繁华区域供电可靠性迈上新台阶。

  此次投运的两条线路分别为玉泉区两座110千伏变电站提供第二路电源,线路投运后将进一步优化城市电网结构。该区域位于市区南片,商圈楼宇密集、居民小区集中,用电需求大。工程投运后,可从源头上提升区域供电保障能力,进一步满足商业旺区高质量用电需求。

  由于启动期间电网运行方式多次调整,风险点较为集中,该处调度班提前对风险逐条梳理,将方式调整和注意事项告知相关单位,并明确处置流程。

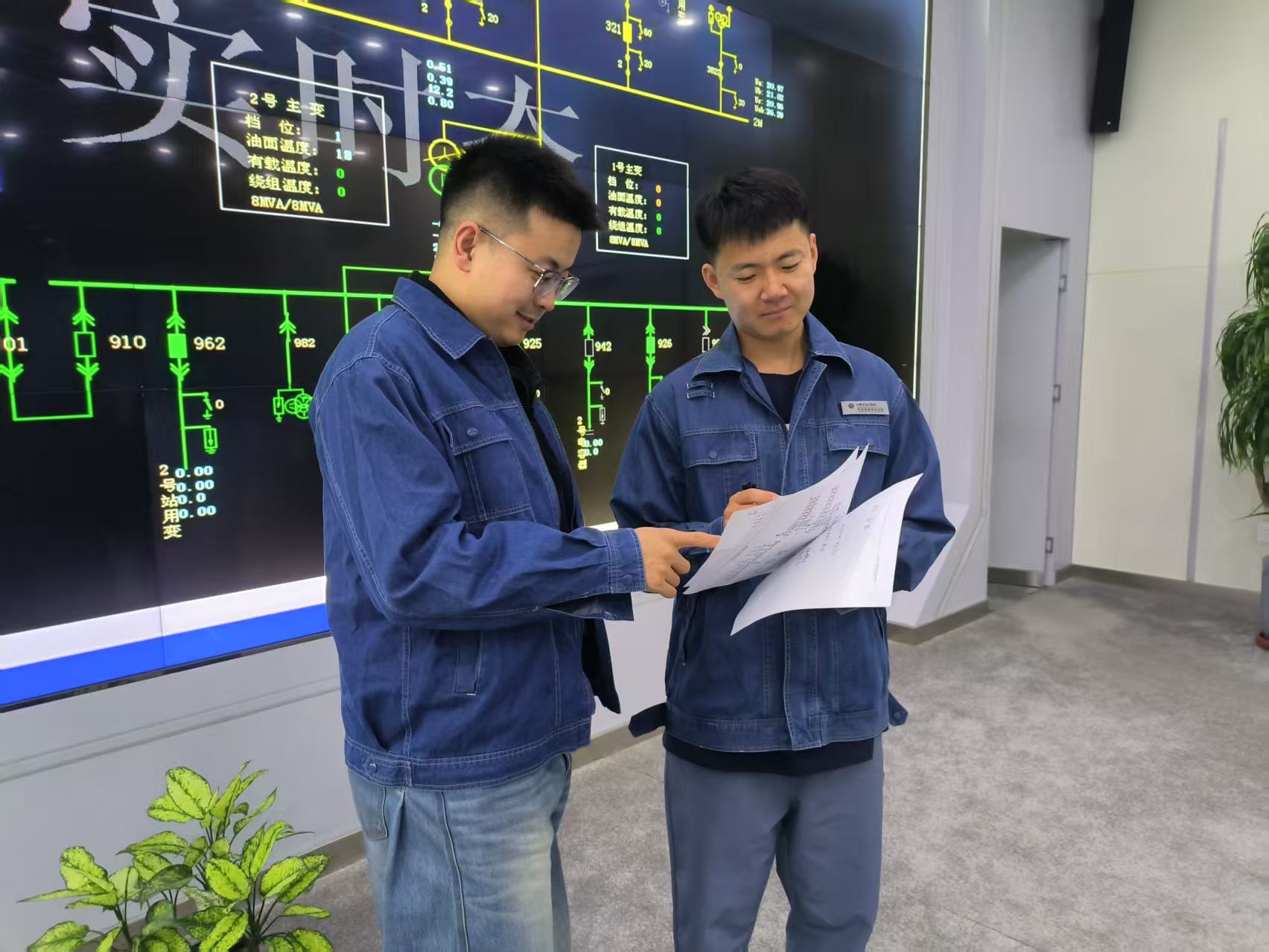

  为了保证区域网架结构尽快得到加强,整个过程精度要求高。从方式核对、指令下达到与现场逐一确认,调度班与现场操作人员配合紧密,线路充电、核相、带负荷测向量等关键环节均平稳有序完成,做到了口令零差错、监控无盲区。

  下一步,该处将持续跟踪新投线路及变电站设备运行情况,做好运行管理工作,确保新设备尽快稳定运行,为青城南部商业片区可靠供电提供坚强支撑。(孙鹏飞)
