玉泉220千伏变电站投运前信号传动圆满完成

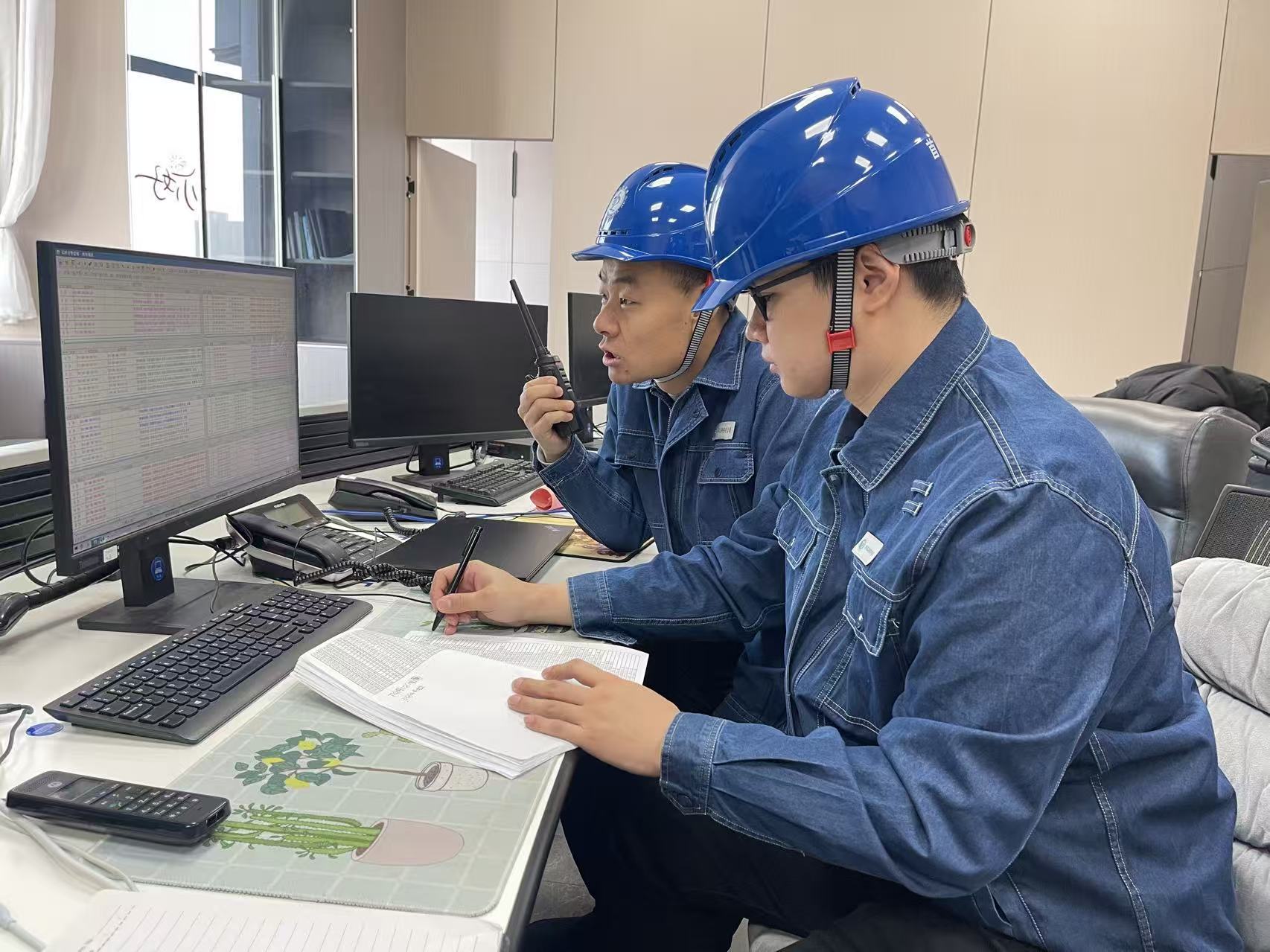

  “3号主变保护动作信号核对无误!”“110千伏出线遥信信号上传正常!”1月7日,在内蒙古电力集团呼和浩特供电公司玉泉变电站投运前的关键验收阶段,一场覆盖全站2000余个信号点的信号传动试验紧张有序推进。验收人员与调度中心、设备厂家紧密协作,逐点核对、逐项验证,用严谨细致的工作为变电站顺利投运筑牢安全运行防线。

  作为区域电网升级的重要节点工程,呼和浩特供电公司玉泉变电站投运后将大幅提升周边区域供电可靠性,优化电网供电结构。而信号传动试验,正是检验这座“电力枢纽”神经中枢是否灵敏可靠的关键环节。“变电站的信号系统就像人体的神经网络,2000余个信号点涵盖了断路器分合闸、保护装置动作、设备异常告警等各类运行信息,直接关系到电网调度人员对设备状态的精准判断和故障的快速处置。”现场负责人介绍道。

  可能有不少人疑惑,为何投运前要投入大量人力物力开展如此大规模的信号传动?其实,这项工作的必要性体现在电力系统安全运行的每一个关键环节。从专业角度来说,信号回路是变电站二次系统的核心组成部分,承担着状态监视、故障告警、调度指令传递的重要职能。通过模拟各类正常运行状态和故障场景,验证每个信号点能否准确、及时地在现场设备与调度中心之间传输,相当于为变电站的“感知系统”做全面体检。特别是在变电站投运验收阶段,“感知系统”从零启动,需要逐条检查验证,目前的主流信号传输规约IEC60870中厂站送到调度中心的数据只有点号,没有信号的实际描述,调度中心通过点号查询点表判断现场的信号动作情况,若不进行逐点的信号传动,实际运行后极有可能出现大规模信号误报甚至误遥控的情况,对电网的安全运行构成极大威胁。

  在实际运行中,一旦信号传输出现偏差或中断,后果不堪设想。若设备发生故障时告警信号无法及时发出,调度人员将无法第一时间掌握故障情况,可能导致故障范围扩大;若正常运行信号误报,又会造成人力物力的无效消耗,甚至影响电网正常调度秩序。对于拥有2000余个信号点的玉泉变电站而言,任何一个点位的疏漏都可能成为电网安全运行的“定时炸弹”。此次传动试验通过继保仪加压模拟、现场手动操作等多种方式,全面检验信号回路接线的正确性、信号传输的可靠性和动作逻辑的合理性,确保每一个信号都能“精准发声、准确传递”。

  为确保试验高效推进,项目团队提前制定详细方案,将2000余个信号点按设备类型、电压等级进行分类梳理,明确分工清单和时间节点。现场工作人员克服点位多、回路复杂、交叉作业等困难,白天逐屏核对信号、记录数据,晚上汇总分析问题、制定整改措施。针对试验中发现的问题,立即组织施工人员和厂家技术人员现场整改,整改完成后再次进行复核验证,确保所有问题闭环清零。

  经过连续多日的奋战,呼和浩特供电公司玉泉变电站2000余个信号点的传动试验全部圆满完成,所有信号均能准确、可靠传输,设备动作逻辑符合设计要求。此次试验不仅为变电站顺利投运奠定了坚实基础,也进一步提升了运维人员对设备信号系统的熟悉程度,为后续安全稳定运行提供了有力保障。

  下一步,项目团队将以此次信号传动试验为契机,持续推进变电站投运前的各项验收工作,严把安全关、质量关,确保变电站早日投运、发挥效益,为区域经济社会发展提供更加稳定可靠的电力支撑。(李莹平)

编辑:刘香云

内蒙古新闻网版权与免责声明:

①凡本网注明“来源:内蒙古新闻网”的所有作品,版权均属于内蒙古新闻网,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:内蒙古新闻网”。违反上述声明者,本网将追究其相关法律责任。

②凡本网注明“来源:XXX(非内蒙古新闻网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

③如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。
